Цель работы: Изучить инструменты и возможности программного продукта OpenProj по планированию ресурсов проекта.
Ход работы:
Защита практической работы заключается в предъявлении преподавателю полученных результатов (на экране монитора), демонстрации полученных навыков и ответах на вопросы преподавателя.
Задание 1.
Планируется реализация проекта по разработке программной системы управления отделом предприятия. Проект состоит из задач с известной длительностью (таблица 1).
Название задачи |
Продолжительность | Ресурсы |
1 Анализ требований заказчика |
||
Определение потребностей заказчика |
2 | Бумага А4 , Иванов А.М. |
| Анализ требований к системе | 3 | Иванов А.М. |
| Подготовка первичной документации | 5 | Бумага А4, Петров Ю.И. |
| 2. Разработка технического задания на разработку ИС | ||
Разработка ТЗ |
5 | Иванов А.М. |
Согласование ТЗ |
3 | ГСМ, Коробов Е.А. |
Утверждение ТЗ |
2 | Петров Ю.И. |
3.Разработка эскизного проекта на ИС "Отделение колледжа |
||
| Разработка спецификаций отдельных модулей | 7 | Сидоров Р.И. |
| Разработкафункциональной модели ИС | 3 | Среда проектир. Ramus, Данилов Н.П. |
| Разработка объектно-ориентированной модели ИС | 4 | ArgoUML, Данилов Н.П. |
4. Разработка технического проекта ИС |
||
| Разработки логической модели данных | 3 | Данилов Н.П. |
| Разработка программных кодов отдельных модулей | 4 | Среда программирования VisualStudio, Сидоров Р.И. |
| Сборка программного кода | 4 | Среда программирования VisualStudio, Сидоров Р.И. |
Разработка рабочей документации на ИС |
2 | Бумага А4 , Иванов А.М. |
| 5. Тестирование и внедрение ИС | ||
Тестирование ИС |
10 | Антонов В.В. |
| Проведение приемо-сдаточных испытаний | 7 | Коробов, Е.А. |
| Подписание акта приемки-сдачи ИС | 2 | Петров Ю.И. |
Как видно из таблицы, разработка информационной системы занимает немного времени. Как правило такие сроки определяются для небольших систем. А так как задачи будут выполняться последовательно, то разработкой будет заниматься небольшой коллектив разработчиков.
Создайте проект в редакторе проектов OpenProject. Задайте начало выполнения работ - 03 апреля. Постройте диаграмму Ганта, определив в календаре праздничные дни - 1 и 9 мая, 12 июня. Зависимость между задачами проекта последовательная.
Задание 2.
Создадим список ресурсов для проекта. В общем случае под ресурсами в Open Project понимается все то, что необходимо для реального выполнения работ проекта: исполнители (люди или механизмы), электроэнергия, различные расходные материалы и финансы. В Open Project различают два типа ресурсов: работа и материалы. Ресурсы первого типа — это возобновляемые ресурсы (исполнители), а ресурсы второго типа — это не возобновляемые ресурсы, то есть расходные материалы и энергоносители.
Чтобы создать материальный ресурс, необходимо: открыть таблицу ресурсов, нажав кнопку «Ресурсы» на вертикальной панели инструментов (см. слева). В первой свободной ячейке столбца «Название» ввести наименование ресурса . В данной практической работе введем название «Бумага А4». 3. Щелкнуть мышью в ячейке столбца «Тип» и выбрать в списке пункт «Материал» (рисунок 1).

Рисунок 1. Заполнение графы "Ресурсы"
Заполните строки окна "Ресурсы" в соответствие с данными в таблице 1.
Задание 3
Назначим ресурсы для каждой задачи проекта. Для этого в диаграмме Ганта выберем первую подзадачу "Определение потребностей заказчика " . Двойным щелчком по подзадаче открыть окно "Информация о задаче" и перейти на закладку «Ресурсы» ( Рисунок 2 ).

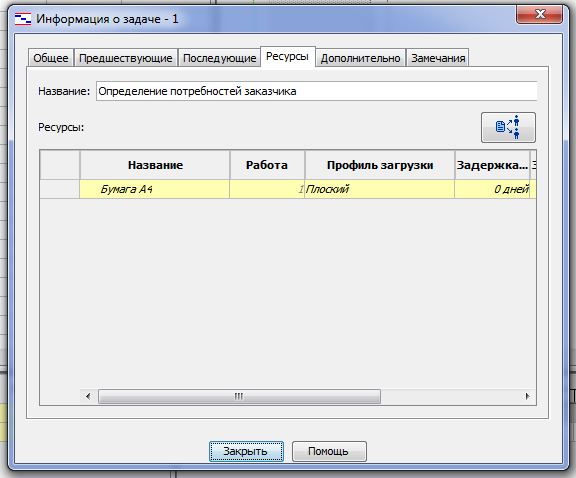

Рисунок 2. Выбор ресурса.
Далее нажав кнопку "Назначить ресурс", выбрать нужный ресурс и нажать кнопку "Назначить" (рисунок 3).

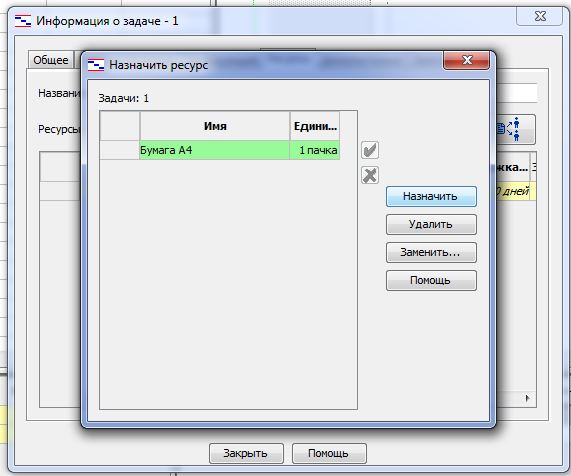

Рисунок 3. Назначение ресурса.
Назначьте все ресурсы, представленные в таблице соответствующим задачам.
Убедитесь, что в диаграмме Ганта отразились все назначенные ресурсы.
Контрольные вопросы:
